樹脂玻璃鱗片膠泥 三布五涂玻璃鋼防腐 污水池環氧樹脂玻璃鋼防腐?
璃鋼環氧樹脂三布五涂施工工藝
1.編制依據
1.1.1. 工程招標文件,設計圖紙;
1.1.2. 施工現場條件和實地勘察資料;
1.1.3.《建筑防腐蝕工程施工及驗收規范》(GB50121-2002);
1.1.4.《建筑工程質量檢驗評定標準》(GBJ301-88);
1.1.5. 建筑行業現行及地方的各種規范及標準等技術規定。
2.工程概況 工程名稱:消防水池防腐工程 工程做法三布五涂做法
3.施工準備
3.1.質量目標:合格。
3.2.安全目標 工程安全目標:無重大人身傷亡及中毒事故,杜死亡事故,一般事故頻率小于6‰。
4.材料準備
化工污水池 三布五涂玻璃鋼防腐
4.14.1.1.環氧樹脂是指分子中含有兩個或多個環氧基團的樹脂的總稱。它性能優越,機械強度高,粘結力大,收縮率?。s2%),對酸堿等化學介質具有一定的穩定性,不透水性能優良。并且常溫下性能穩定,環保性能優良。使用時涂刷在水池內壁,干固后形成完整的強度很高的膜狀物質,從而起到水池防水防腐目的。
4.1.常以有機胺類、樹脂類為固化劑。本工程根據環保需要,專用固化劑T31。
4.1.3.為的黏度,必須用乙醇或丙酮稀釋。
4.1.4.根據本工程施工的配比如下表: 名稱 配比 E44) 100 T31 15-40 稀釋劑 20-40
1)每次的配制量應在30min內用完。中途不得補加任何原料。
2施環境溫度以-15—30℃為宜。
3)施工后的樹脂在不低于-15℃的環境中固化2—4晝夜。
4.2玻璃絲布 采用密度為10*10的中堿玻璃纖維布做加強層。
5.1.施工條件
5.1.1.已有條件:檢查已有的建筑物和已有的基層是否滿足防腐材料的施工條件。
5.1.2.環境條件:
化工污水池 三布五涂玻璃鋼防腐
1.防腐材料施工要在干燥的天氣;
2.不要將防腐材料及其附料暴露于持續溫度40℃的條件下。
5.2.清理基層
5.2.1.基層為必須堅固、密實,強度必須進行檢測并應符合設計要求。嚴禁有地下水滲漏、不均勻沉陷。不得有起砂、脫殼、裂縫、蜂窩麻面等現象。
5.2.2.處理過的基層表面應平整,必須干燥,在深度為20mm的厚度層內,含水率不應大于6%;基層表面必須潔凈。施工前基層表面處理方法應為當采用手工或動力工具打磨時,表面應無水泥渣及疏松的附著物。
5.2.3.凡穿過防腐蝕層的管道、套管、預留孔、預埋件,均應預先埋置或留設。
5.2.4.所有轉角處應抹成圓弧形,管道地漏等細部基層也應抹平壓光,管道的套管應高出基層20mm以上,排水口地漏應低于防水基層,并應按規定找出坡度。
5.3.施工工藝
5..1.施工環境
1.施工環境溫度宜為-15—30℃,相對濕度不宜大于80%。施工環境溫度低于10℃時,應采取加熱升溫措施。
化工污水池 三布五涂玻璃鋼防腐





2.防腐蝕施工前,應根據施工環境溫度、濕度、原材料及工作特點,通過試驗選定適宜的施工配合比和施工操作方法后,方可進行大面積施工。
3.防腐蝕工程施工現場應防風塵。在施工及養護期間,應采取防水、防火、防曝曬等措施。
4.進行防腐工程施工時,不得與其他工種進行交叉施工。
5.3.2玻璃鋼施工順序: 涂布底層樹脂—→固化—→增強措施—→鋪貼玻璃絲布至設計層數—→固化、修整—→涂布罩面樹脂—→固化
5.3.3.增強措施: 在陰陽角、管道周圍,施工縫及裂紋處等均需增強措施,其做法是封底層后該部位加鋪1—2層玻璃絲纖維布,具體鋪貼方法見
5.3.4.鋪貼玻璃絲布:本工程采用連續手糊法施工。
5.3.4.1.底層涂料涂完后連續鋪貼玻璃絲布至設計層數。

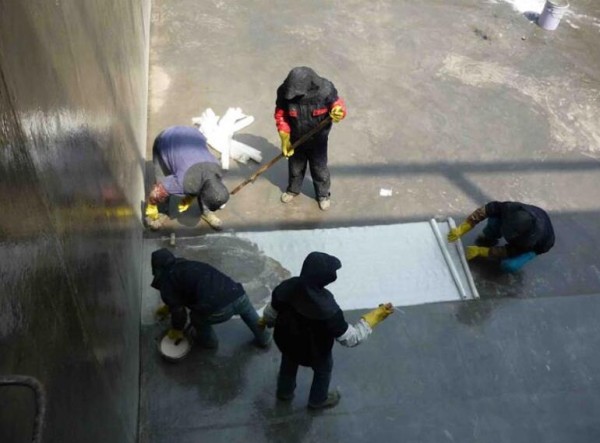

1.玻璃布必須浸泡在配好料中至完全浸透,拿出來要去掉過多料,使之存量在20—25%。
2.先均勻涂刷一層鋪襯涂料,隨即襯上纖維增強材料,必須貼實,趕凈氣泡,其上再涂一層涂料,涂料應飽滿。
3.鋪襯后,應檢查襯層的質量,當有毛刺、脫層和氣泡等缺陷時,應進行修補。
4.鋪襯時,同層纖維增強材料的搭接寬度不應小于50mm。
5.貼布原則大致是:先平面,后大面;先上后下,先里后外;先頂后墻。
5.3.5增強層鋪貼完成后,應固化24h,修整表面,然后進行罩面樹脂施工。
5.4.質量檢查
5.4.1.外觀檢查
5.4.1.1.氣泡,表面允許大氣泡直徑為5mm,每平方米直徑不大于5mm的氣泡少于三個。
5.4.1.2.裂紋,表面不得有深度0.5mm以上的裂紋,增強層表面不得有深度為2mm以上的裂紋。
5.4.1.3.表面應光滑平整。
5.4.1.4.涂層與基層的結合應牢固,無分層脫層、纖維裸露結塊。異物夾雜、色澤明顯不均等現象。
5.4.2.固化度的檢查
5.4.2.1.手觸襯里表面無粘感。
5.4.2.2.用手或硬幣敲擊制品發出的聲音應清脆。
5.5.成品保護及注意事項
5.5.1施工完畢后,池內3天內不得進人,7天內不得注水。
5.5.2施工完畢后
?
